Výkaz výmer stavby rodinného domu: ako sa počíta a kontroluje
Pri plánovaní rozpočtu sa najprv určujú množstvá, nie ceny. Výkaz výmer stavby rodinného domu zachytáva práce a materiály podľa projektovej dokumentácie a vyjadruje ich v merateľných jednotkách. Až po určení položiek a množstiev možno doplniť ceny a zostaviť rozpočet.
Výkaz výmer má poskytnúť jasný obraz o rozsahu stavby. Jeho presnosť však závisí od kvality projektových podkladov a od toho, či sú výpočty zrozumiteľné a kontrolovateľné. Dôležité je tiež rozlíšiť, čo výkaz zahŕňa a čo už patrí do rozpočtu.
Dozviete sa, z čoho sa výkaz výmer skladá, ako sa množstvá počítajú z výkresov a technických správ a na čo sa zamerať pri kontrole. Predstavíme aj časté nedostatky, ktoré môžu skresliť podklady na nacenenie alebo sťažiť porovnávanie ponúk. Vďaka tomu posúdite, či je výkaz dostatočne podrobný na ďalšie plánovanie stavby.
Kľúčové poznatky
- Rozlišujte medzi výkazom výmer, ktorý uvádza množstvá prác a materiálov, a rozpočtom, ku ktorému sa dopĺňajú ceny.
- Presnosť výpočtov závisí od podrobnosti projektovej dokumentácie; neúplné podklady môžu viesť len k orientačným množstvám.
- Pri kontrole sledujte, či sú výpočty zrozumiteľné, priradené ku konkrétnym častiam stavby a ľahko upraviteľné pri zmene projektu.
- Overte správnosť použitých jednotiek a výpočtov plôch, objemov či hmotností, pretože aj čiastková chyba môže skresliť nacenenie.
- Všímajte si chýbajúce kóty, nesprávne čítanie výkresov a vynechané pomocné konštrukcie, ktoré patria medzi časté zdroje nepresností.
Vypracovanie výkazu výmer podľa projektovej dokumentácie
Výkaz výmer sa zostavuje podľa výkresov, technických správ a stavebných detailov. Pri rodinnom dome zvyčajne zahŕňa stavebnú časť od zemných prác po strechu. Samostatne možno spracovať aj elektroinštaláciu, vykurovanie, vodovod, kanalizáciu a vzduchotechniku. Každá položka obsahuje opis, množstvo, mernú jednotku a údaj o časti stavby, ktorej sa týka.
Výkaz výmer uvádza množstvá, súpis prác konkrétne pracovné položky a položkový rozpočet k nim dopĺňa jednotkové ceny aj výsledné sumy. Tieto dokumenty majú na seba nadväzovať, aby bolo zrejmé, za aký rozsah sa cena počíta. Napríklad plocha muriva má patriť ku konkrétnej konštrukcii, nie iba k všeobecnému súčtu.
Pri zostavovaní sa práce najprv rozdelia podľa častí stavby. Z výkresov sa potom odčítajú rozmery a vypočítajú množstvá. Výsledky sa zapíšu k položkám tak, aby bolo možné spätne určiť ich pôvod. Pri obvodovom murive sa napríklad uvedie výpočet plochy aj konkrétna stena, ktorej sa týka. Takýto rozpis uľahčuje kontrolu aj úpravy pri zmene projektu.
Projektová dokumentácia určuje, čo sa bude oceňovať. Na podrobný výkaz je najvhodnejší realizačný stupeň, pretože obsahuje vyriešené detaily stavby. Podklady na stavebné povolenie môžu byť menej podrobné, a preto z nich nemusia vyplynúť rovnako presné množstvá. Rozpočet sa zostavuje na základe výkazu výmer, ku ktorého položkám sa následne priraďujú ceny. Rozpočtár vychádza z dostupnej dokumentácie a nenahrádza projektanta.
Pri spracovaní je dôležité, aby položky zodpovedali projektu, množstvá boli označené jednotne a výpočty zrozumiteľne rozpísané. Z toho nemožno vyvodiť, že existuje jedna univerzálna šablóna alebo konkrétna norma platná pre každý rodinný dom. V praxi je podstatné, či možno každú položku priradiť k výkresu a skontrolovať jej výpočet.
Výkaz môže vypracovať rozpočtár, ktorý množstvá odvodí z dostupných výkresov a technických správ. Cena závisí od rozsahu a zložitosti projektu, veľkosti stavby, počtu stavebných objektov, stupňa dokumentácie a počtu profesií. Určuje sa individuálne na základe cenovej ponuky.
Výkaz výmer sám osebe neurčuje ceny. Pri oceňovaní sa k položkám doplnia jednotkové ceny a vypočítajú celkové sumy; aktuálnosť výsledku závisí od použitých cien materiálov a prác. Ak projektová dokumentácia neobsahuje položkový súpis, výkaz možno spracovať samostatne podľa dostupných výkresov, správ a detailov. Pri neúplných podkladoch vznikne iba orientačný výkaz, ktorý sa po dopracovaní projektu upraví.
Zmena projektu počas výstavby mení aj množstvá. Ak sa napríklad upraví otvor v obvodovej stene, treba prepočítať súvisiace plochy a položky. Zrozumiteľný výpočet ukáže, ktorých častí sa zmena dotkla, a umožní aktualizovať rozpočet bez prepočítavania nesúvisiacich prác.

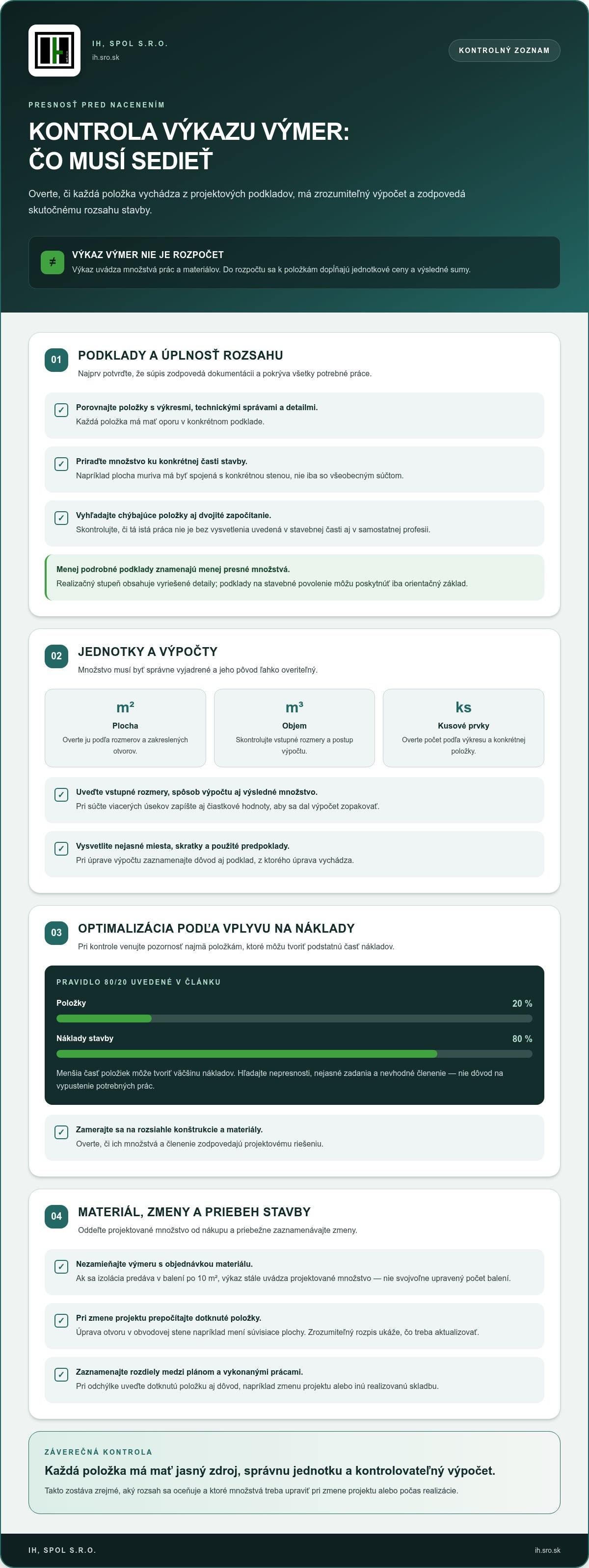

Kontrola a optimalizácia výkazu výmer
Kontrolu začnite porovnaním každej položky s výkresom, technickou správou a príslušným detailom. Overte, či sa rovnaká práca nezapočítala dvakrát v rôznych častiach súpisu. Napríklad konštrukcia uvedená v stavebnej časti by bez vysvetlenia nemala byť zahrnutá aj v samostatnej profesii. Takéto prekrytie môže zvýšiť množstvo pri oceňovaní. Chýbajúca položka zasa ponechá časť prác mimo naceneného rozsahu. Pri každej oprave zaznamenajte konkrétny podklad a dôvod úpravy.
Skontrolujte tiež jednotky a nadväznosť výpočtov. Plocha sa uvádza v m², objem v m³ a kusové prvky v kusoch. Pri každej položke má byť zrejmé, odkiaľ pochádza uvedené množstvo. Ak výkres uvádza rozmery miestnosti, podlahová plocha má zodpovedať týmto rozmerom. Pri otvoroch v konštrukciách porovnajte zakreslenú polohu s výpočtom plochy. Nejasný rozpis sťažuje kontrolu aj úpravu pri zmene projektu.
Pri optimalizácii sa sústreďte najprv na položky s najväčším vplyvom na celkové náklady. Pravidlo 80/20 vyjadruje, že 20 % položiek môže tvoriť 80 % nákladov stavby. Preto venujte pozornosť najmä rozsiahlym konštrukciám a materiálom, ktoré určujú podstatnú časť rozsahu prác. Neznamená to automaticky znižovať množstvá. Cieľom je nájsť nepresnosti, nejasné zadania alebo nevhodné členenie, nie vypustiť potrebnú prácu.
- Rozsah: porovnajte súpis s výkresmi a technickými správami.
- Jednotky: zjednoťte označenia a oddeľte plochy, objemy a kusy.
- Výpočty: uložte čiastkové výsledky tak, aby sa dali zopakovať.
- Prekrytie: vyhľadajte podobne pomenované položky naprieč profesiami.
Osobitne sledujte rozdiel medzi vypočítaným množstvom a objednávkou materiálu. Ak sa izolácia predáva v balení po 10 m², zhotoviteľ musí kúpiť celé balenie aj pri menšej potrebe. Samotný výkaz však má zachytiť projektované množstvo, nie svojvoľne meniť výmeru na počet balení. Tak zostáva zrejmé, čo vyplýva z projektu a čo súvisí s nákupom.
Počas výstavby porovnávajte plánované množstvá so skutočne vykonanými prácami. Pri každej odchýlke zaznamenajte dotknutú položku a dôvod, napríklad zmenu projektu alebo inú realizovanú skladbu. Záznam pomôže rozlíšiť zmenu rozsahu od chyby v pôvodnom výpočte. Aktualizovaný výkaz potom poskytne jasnejší podklad na ďalšie plánovanie a kontrolu nadväzujúcich prác.
Rozpis výpočtov vo výkaze výmer má byť zrozumiteľný pre investora aj dodávateľa. Pri každej položke preto uveďte vstupné rozmery, spôsob výpočtu a výsledné množstvo a prepojte ich s konkrétnou časťou podkladu. Ak sa výmera skladá z viacerých úsekov, uveďte aj čiastkové hodnoty, nielen súčet. Čitateľ tak môže výpočet zopakovať a overiť, či výsledok zodpovedá zakreslenému riešeniu. Skratky a interné označenia vysvetlite, aby ich každý kontrolór vykladal rovnako.
Pri nejednoznačnom mieste doplňte poznámku, ktorá vysvetlí použitý predpoklad alebo spôsob merania. Ak kontrola ukáže, že treba výpočet upraviť, zachovajte aj vysvetlenie, aby sa dal porovnať pôvodný a nový postup. Dbajte na to, aby sa pri prenose údajov medzi časťami súpisu nestratila väzba na zdrojový podklad. Takýto rozpis umožní investorovi posúdiť rozsah a dodávateľovi overiť, z čoho vychádza ponúkané množstvo. Zrozumiteľnosť neznamená zbytočne komplikovaný zápis: rozhodujúce údaje a kroky výpočtu musia byť čitateľné a kontrolovateľné.
Výkaz výmer a jeho význam
Pri rodinnom dome výkaz výmer premieňa projekt na prehľad konkrétnych množstiev. Uvádza rozsah prác a materiálov, nie ich ceny. Výkaz spolu so súpisom položiek tvorí podklad na zostavenie stavebného rozpočtu a výpočet výslednej ceny. Investor tak môže sledovať, z ktorých častí a prác sa plánované náklady skladajú.
Na porovnanie cenových ponúk poskytnite každej stavebnej firme rovnaký výkaz. Porovnávajte jednotkové ceny aj celkové sumy pri zodpovedajúcich položkách. Ak v jednej ponuke chýba konkrétna práca alebo je uvedená iná výmera, sumy nevyjadrujú rovnaký rozsah. Rozdiel v cene môže vyplývať z vynechanej položky, odlišnej jednotkovej ceny alebo rozdielneho množstva. Rozpis pomôže určiť príčinu namiesto porovnávania iba konečných súm.
Výkaz pomáha plánovať financovanie, pretože rozdeľuje stavbu na merateľné časti. Množstvo zemných prác tak možno sledovať oddelene od muriva či strechy. Stavebný rozpočet môže zahŕňať náklady na materiál, prácu, poplatky aj nepredvídané výdavky. Aktualizácia rozpočtu podľa aktuálnych cien materiálov a prác pomáha prispôsobiť plán podmienkam realizácie.
Pri svojpomocnej výstavbe možno výkaz využiť na plánovanie nákupu materiálov. Podľa položiek si investor rozvrhne, čo treba zabezpečiť pre jednotlivé časti stavby. Pri dodávke muriva môže napríklad porovnať projektované množstvo s rozsahom konkrétnej etapy. Výkaz tiež poskytuje spoločný podklad na komunikáciu s dodávateľmi. Strany tak môžu hovoriť o rovnakej položke a rozsahu, nie iba všeobecne označovať prácu.
Počas realizácie možno plánované množstvá porovnávať so skutočne vykonanými prácami. Ak sa zmení rozsah konštrukcie, záznam o položke pomôže odlíšiť zmenu od pôvodne plánovaného množstva. Podrobný výkaz a rozpočet možno využiť aj pri plánovaní fakturácie. Pri každom priebežnom vyúčtovaní tak bude jednoduchšie priradiť vykonanú prácu k príslušnej položke.
Pri práci s výkazom oddeľte tri údaje: projektované množstvo, cenu za jednotku a cenu za celú položku. Množstvo napríklad určuje rozsah muriva, jednotková cena jeho ocenenie a celková suma výsledok násobenia. Ak sa zmení iba cena, množstvo zostáva samostatne čitateľné. Ak sa upraví projekt, možno zmeniť dotknutú výmeru bez zámeny s cenovou zmenou.
- Porovnávajte ponuky pri rovnakých položkách a množstvách.
- Rozdiely v rozsahu oddeľte od rozdielov v jednotkových cenách.
- Využívajte členenie položiek pri plánovaní nákupov aj financovania.
- Počas výstavby zaznamenávajte odchýlky od plánovaných množstiev.
Počas realizácie sa k výkazu vracajte a overujte, či ponuky dodávateľov zahŕňajú rovnaký rozsah prác. Porovnaním zistíte, či cenový rozdiel vyplýva z ocenenia alebo z odlišného rozsahu ponuky. Pri výbere zhotoviteľa vychádzajte z konkrétnych položiek a ich množstiev, nie iba z celkovej sumy. Rovnaký podklad možno použiť aj pri výbere dodávateľov materiálov, aby bolo jasné, na ktoré časti stavby a aké množstvá sa nákup vzťahuje. Podrobný výkaz výmer spolu s rozpočtom podporuje rozhodovanie počas prípravy aj realizácie stavby. Členenie položiek pomáha plánovať financovanie a priradiť priebežné vyúčtovanie k príslušným prácam. Ak sa zmení rozsah alebo cena, samostatné údaje vo výkaze uľahčia zachovať prehľad o vykonanej úprave. Pri komunikácii s dodávateľom sa tak možno odvolať na rovnakú položku a rozsah, z ktorých vychádzala ponuka. Výkaz výmer a rozpočet prepájajú porovnávanie ponúk, výber dodávateľov, plánovanie nákladov aj fakturáciu do navzájúcich krokov.

Výpočet objemov, plôch a hmotností konštrukcií
Výkaz obsahuje druhy a množstvá materiálov a prác potrebných na stavbu. Pri každej položke uvádza mernú jednotku a výpočet priradený ku konkrétnej časti domu.
Výpočet množstiev konštrukcií
Množstvá vyjadrujú rozmery konštrukcií ako plochu, objem alebo hmotnosť. Presnosť výpočtu závisí od toho, či položka zodpovedá rozsahu zakreslenému v projekte.
Objem pravidelnej konštrukcie sa počíta ako súčin dĺžky, šírky a výšky. Pri podlahe sa vychádza z dĺžky a šírky plochy, pri stene z jej dĺžky a výšky. Rozmery odčítajte z príslušného výkresu a označte, ktorej konštrukcie sa výpočet týka.
Výkaz môže používať jednotky m², m³, ks, bm alebo kg. Plošné položky sa uvádzajú v m², objemové v m³ a jednotlivé prvky v kusoch. Bežné metre vyjadrujú dĺžkové prvky a kilogramy hmotnosť materiálu. Jednotka musí zodpovedať konkrétnej položke, inak sa jej množstvo ťažko kontroluje a oceňuje.
Pri železobetóne rozlišujte objem betónu a hmotnosť výstuže. Ak projekt pre stavebné povolenie neobsahuje statiku vystuženia, množstvo výstuže možno odhadnúť v tonách na kubický meter. Ide o odhad, nie o podrobný výpočet jednotlivých prútov. Vo výkaze preto jasne odlíšte vypočítané a odhadované množstvo.
Pri murive je dôležité skontrolovať, či plocha zodpovedá rozmerom a otvorom zakresleným vo výkresoch. Ak je plocha obvodového muriva vypočítaná o 10 % nižšie než skutočná, rozpočet tejto časti bude podhodnotený. Zrozumiteľný výpočet umožňuje odhaliť takýto rozdiel ešte pri kontrole dokumentácie.
Údaje a položky vo výkaze výmer
Položka výkazu výmer spája opis práce alebo materiálu s množstvom, jednotkou a miestom použitia. Vďaka týmto údajom investor vie určiť, čo výmera zahŕňa.
Pri rodinnom dome môže súpis zahŕňať stavebnú časť od zemných prác po strechu. Výkaz možno spracovať aj pre elektroinštaláciu, vykurovanie, vodovod, kanalizáciu a vzduchotechniku. Jednotlivé profesie odlíšte, aby sa dali posudzovať samostatne a ich položky sa neprekrývali.
Opis položky má pomenovať konkrétnu prácu alebo materiál, nie iba všeobecnú kategóriu. Pri položke týkajúcej sa steny uveďte, ktorej konštrukcie sa týka a z akých rozmerov vychádza množstvo. Výpočet má zostať čitateľný aj po zmene projektu, aby sa dala dotknutá výmera upraviť bez nejasností.
Pri kontrole pomáhajú aj odkazy na výkresy, technické správy a detaily. Ak je položka priradená ku konkrétnej časti domu, investor alebo dodávateľ môže porovnať jej opis s projektom. Pri zmene miestnosti, konštrukcie či profesie sa tak ľahšie určí, ktorých položiek sa úprava týka.
Praktická použiteľnosť výkazu závisí od úplnosti údajov. Súpis bez jasného opisu, jednotky alebo kontrolovateľného výpočtu sťažuje nacenenie aj porovnávanie ponúk. Pri každej položke preto skontrolujte, či možno určiť jej obsah, množstvo, mernú jednotku a väzbu na projektový podklad.
Časté chyby vo výkaze výmer
Nepresnosti najčastejšie vznikajú pre nedostatočné podklady, nesprávne čítanie výkresov, chybné alebo chýbajúce kóty, nesprávny výpočet čiastkových výsledkov či vynechanie pomocných konštrukcií. Každá z týchto chýb môže ovplyvniť konkrétne množstvo. Pri kontrole preto neoverujte iba výsledný súčet, ale aj zdroj rozmerov a postup výpočtu.
Nesprávne čítanie výkresu môže viesť k zámene typu konštrukcie alebo jej rozsahu. Pôdorys napríklad zobrazuje polohu steny, jej výšku však treba odčítať z ďalšieho výkresu. Ak pri výpočte použijete nesúvisiaci rozmer, výsledná plocha nebude sedieť. Pri každej položke si preto poznačte číslo výkresu a označenie časti domu. Ľahšie tak odhalíte zámenu podlaží alebo miestností.
Chýbajúca kóta spôsobuje neistotu vo výpočte. Ak výkres neuvádza potrebnú dĺžku, šírku alebo výšku, výsledok nemožno spoľahlivo spätne skontrolovať. Pred výpočtom porovnajte súvisiace pohľady, pôdorysy a detaily. Ak sa údaje nezhodujú, rozdiel označte namiesto toho, aby ste ho doplnili vlastným predpokladom. Tak bude zrejmé, ktorú časť podkladu treba opraviť.
Chybou býva aj nesprávne sčítanie čiastkových výsledkov. Pri výpočte plochy viacerých stien najskôr zachovajte samostatný výpočet každej z nich a až potom ich sčítajte. Dvojité započítanie steny množstvo nadhodnotí, jej vynechanie ho zníži. Rozpis musí preto ukazovať, ktoré rozmery patria ku každej časti. Kontrolór tak môže výpočet zopakovať bez hádania.
Často sa vynechajú pomocné konštrukcie, pretože v hlavnom pohľade nie sú výrazne zakreslené. Pri streche preverujte súvisiace prvky v detailoch, pri schodisku podporné časti zobrazené v inom výkrese. Ak chýbajú, súpis nemusí pokrývať všetky práce potrebné na realizáciu. Porovnajte preto hlavné výkresy s detailmi a technickou správou.
- Podklady: overte, či položka vychádza z príslušného výkresu.
- Kóty: označte chýbajúce alebo rozporné rozmery.
- Súčty: zopakujte čiastkové výpočty pred výsledným súčtom.
- Úplnosť: porovnajte položky s detailmi a technickou správou.
Pri odovzdávaní výkazu skontrolujte, či opis, jednotka a výpočet patria k rovnakej konštrukcii. Plošná položka napríklad nemá vychádzať z rozmerov inej steny. Záznam o oprave prepojte s konkrétnym výkresom, aby sa zmena dala dohľadať. Po úprave projektu aktualizujte dotknuté položky aj ich nadväzujúce súčty.
Ak chcete pri príprave podkladov predísť nesúladom, oboznámte sa s projektovou dokumentáciou pre jednotlivé fázy stavby.
IH, spol. s r.o.: PROJEKTOVÁ DOKUMENTÁCIA VŠETKÝCH STUPŇOV
IH, spol. s r.o. pripravuje projektovú dokumentáciu pre jednotlivé fázy plánovania a realizácie rodinného domu. Pri návrhoch exkluzívnych a luxusných domov pomáha kvalitne spracovaný projekt určiť rozsah prác a pripraviť podklady na ďalšie rozhodnutia. Podľa potrieb projektu možno nadviazať vybavením stavebného povolenia alebo realizáciou rodinného domu na kľúč.
Včasné zosúladenie dokumentácie so zamýšľanou realizáciou pomáha stavebníkovi plánovať ďalšie kroky v súlade so svojím zámerom. Obráťte sa na IH, spol. s r.o. alebo navštívte ih.sro.sk a preberte možnosti svojho projektu.
Pripravte projekt na ďalšiu etapu
Rozhodnutia o rozsahu domu a jeho realizácii sa ľahšie plánujú, keď vychádzajú z uceleného projektu. Výkaz výmer stavby rodinného domu môže pomôcť pri príprave ďalších krokov, jeho využiteľnosť však závisí aj od toho, ako projekt zodpovedá vašim predstavám. Zvážte preto, či potrebujete dopracovať dokumentáciu, pripraviť sa na výstavbu alebo navrhnúť interiér.
IH, spol s.r.o. zabezpečuje projektovú dokumentáciu všetkých stupňov, rodinné domy na kľúč aj interiéry na kľúč. Tieto možnosti umožňujú nadviazať na projekt podľa toho, v akej fáze sa váš zámer nachádza. Ak potrebujete zosúladiť ďalší postup s dokumentáciou domu, kontaktujte IH, spol s.r.o. a predstavte svoj projekt. Ďalší krok tak môžete plánovať na základe riešenia, ktoré zodpovedá vašim potrebám.
Často kladené otázky
Výkaz výmer: Čo to je?
Výkaz výmer je prehľad vypočítaných množstiev prác a materiálov potrebných na stavbu. Predstavuje merateľný opis rozsahu projektu: pri každej položke možno určiť, čo sa má vykonať a v akom množstve. Pri podlahe napríklad uvedie plochu, nie cenu dlažby ani jej pokládky. Ceny sa dopĺňajú až pri oceňovaní položiek.
Čo je výkaz výmer stavby rodinného domu a na čo slúži?
Výkaz výmer stavby rodinného domu rozpisuje práce a materiály podľa projektového riešenia. Pomáha investorovi zorientovať sa v rozsahu jednotlivých častí a pripraviť podklady na ich nacenenie. Pri plánovaní nákupu možno napríklad oddeliť materiály na hrubú stavbu od položiek pre dokončovacie práce. Výkaz je užitočný najmä pri posudzovaní ponúk alebo sledovaní čerpania rozpočtu podľa etáp.
Ako sa vypracuje výkaz výmer podľa projektovej dokumentácie?
Najskôr určte podklady a ich platné verzie, potom priraďte položky k výkresom, technickým správam a detailom. Každý výpočet musí byť dohľadateľný. Ak projektant zmení dispozíciu, v novej verzii dokumentácie preverujte všetky dotknuté položky, nielen názov miestnosti. Označenie dátumu alebo verzie podkladu pomáha pri ďalšej kontrole odlíšiť starší výpočet od aktuálneho.
Ako skontrolovať správnosť a úplnosť výkazu výmer pred výberom zhotoviteľa?
Pred výberom zhotoviteľa porovnajte výkaz s rovnakou verziou projektu a skontrolujte, či je pri každej položke jasný jej rozsah aj jednotka. V ponukách sledujte, či dodávatelia ocenili rovnaké práce alebo niektoré označili ako nezahrnuté. Pri rozdieloch žiadajte vysvetlenie v členení položiek, nielen pri konečnej sume. Tak ľahšie odhalíte rozdielne predpoklady o rozsahu ponuky.
Aké chyby a riziká sa najčastejšie vyskytujú vo výkaze výmer rodinného domu?
Rizikom je nesúlad výkazu s aktuálnym projektom, neúplný opis položky alebo rozdielne chápanie jej rozsahu. Ponuka môže napríklad oceňovať samotný materiál, hoci investor očakáva aj súvisiacu prácu. Doplnenie položky môže následne zmeniť plánované náklady alebo harmonogram nákupu. Pred porovnávaním ponúk preto zaznamenajte výnimky a predpoklady pri konkrétnych položkách.
